2004 - Her har vi grunden på Klosterhøjen som vi straks faldt for og købte. En grund på 1133 m2 tæt på både by, mark og skov. Højest beliggende grund i kvarteret med en niveauforskel på ca. 3 meter.
02.03.2005 - Så starter vi så småt op med grov afretning af grunden. Byggeriet var 1/2 år tidligere planlagt til opstart 1.marts men vinteren trækker ud med hård frost og jorden er næsten ikke til at grave i.
14.03.2005 - Der har de sidste 14 dage ligget isoleringsmåtter hvor fundamentet skulle graves og nu da sne og frost er væk lyder startskuddet endelig. Vi får gravet ud til fundament og støber løs.

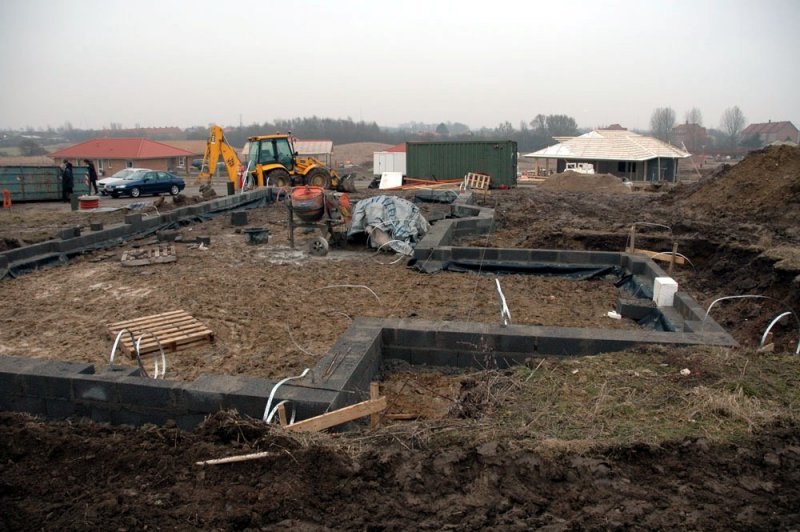

+2 dage: Færdigt fundament og et stort mudderhul.

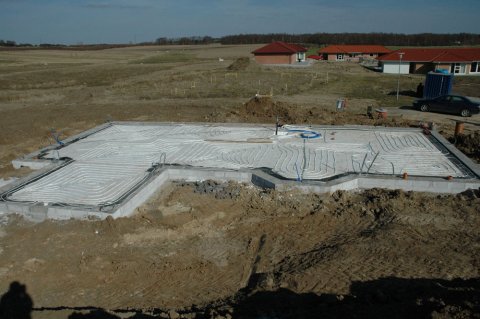

+15 dage: Efter påskeferie er gjort klar til dækstøbning. Gulvvarmerør er på plads og der er trukket rør til vand og afløb.

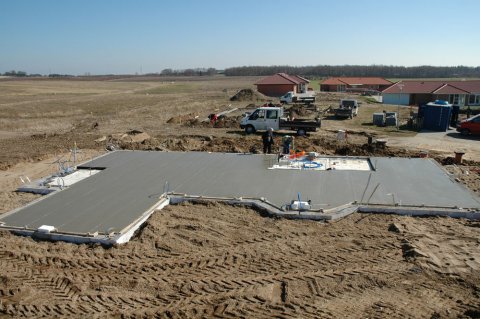

+17 dage: Dækket er støbt og bliver overdækket for hærdning.

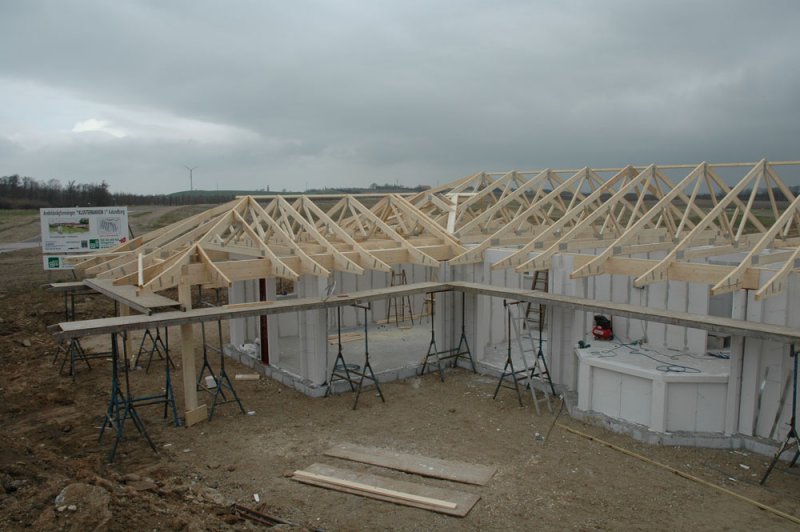

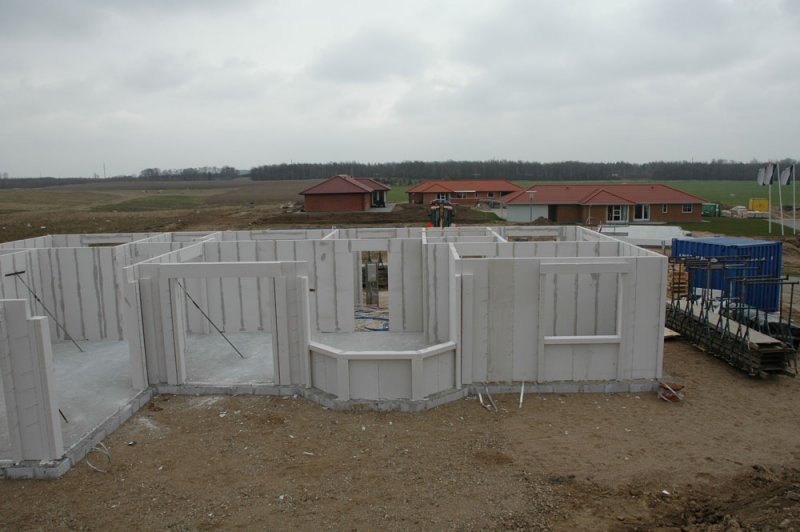

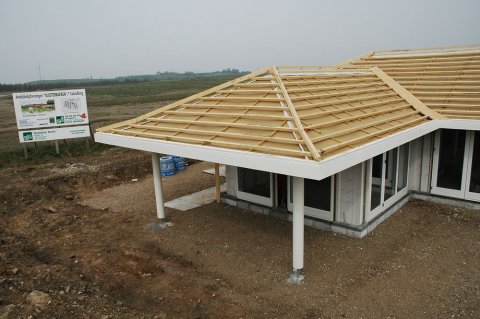

+26 dage: Efter en uges tid er huset rejst i gasbeton. Nu kan man for første gang fornemme rumopdeling og størrelse.
+30 dage: Rejsegilde - yeah det ligner jo et hus nu!. Søjler til overdækning er støbt i jorden.

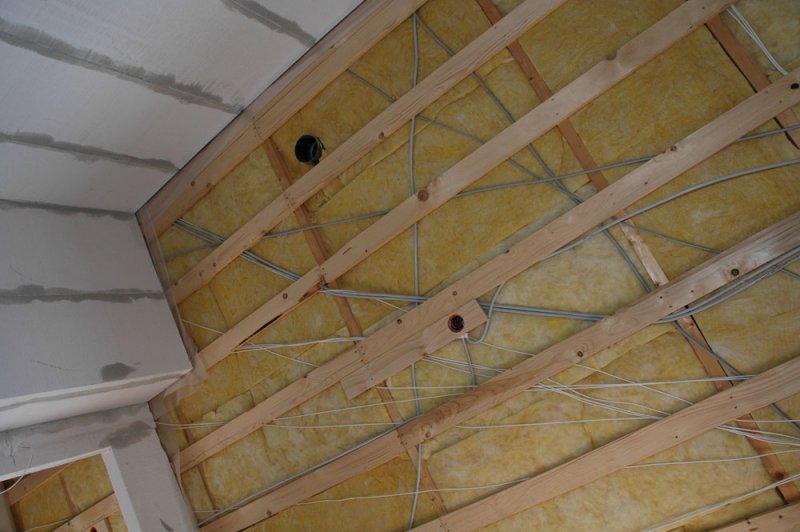

+36 dage: Installationer inkl. IHC er trukket. Loft isoleret.
+41 dage: Huset er lukket med døre og vinduer. Lægter og udhæng er færdigmonteret og klar til tegl.
+46 dage: Halvmur i alrum.

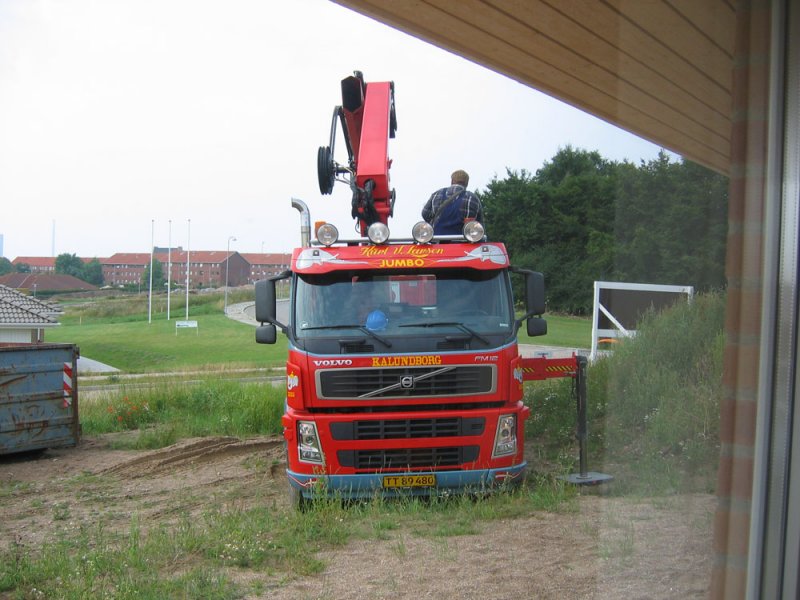

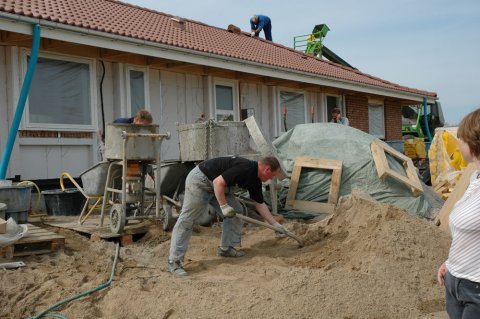

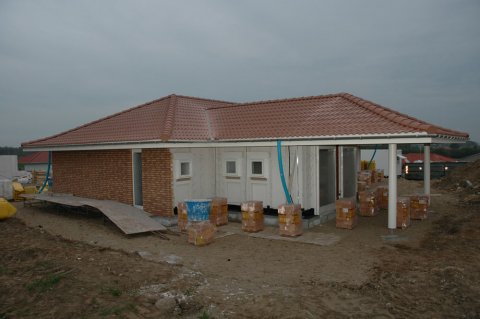

+50 dage: Nu tager det for alvor form, ydermur påbegyndes og tegl lægges. Efter kun 6 timer har 2 mand med en løftevogn lagt taget færdigt - imponerende!.
Der er linet op til murerne. Vi har helt bevidst valgt et lidt anderledes farvevalg i antikrøde tegl og løvfald sten for at skille os lidt ud fra mængden af røde og gule huse der bygges i dag.

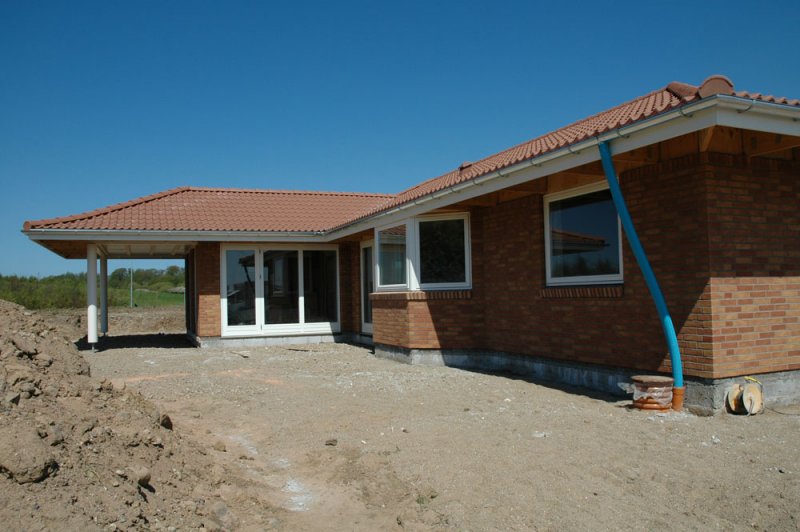

Færdigmuret og med tag og render.

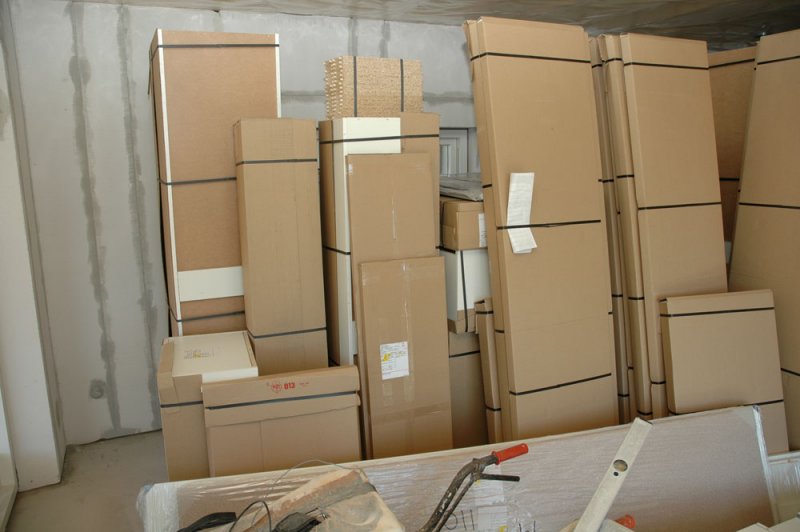

Alle husets skabe er leveret fra HTH og stillet op i stuen. Puha der er mange og vi har valgt en medbyg-løsning.

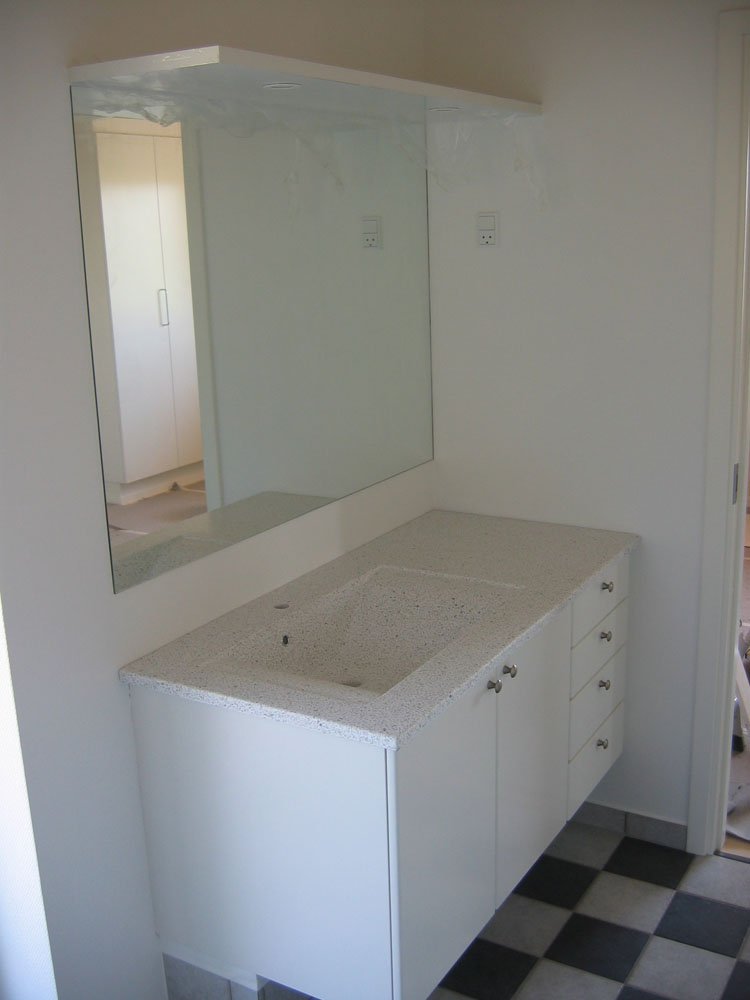

Så er gulvklinkerne blevet lagt.
Samling og montering af skabe er i fuld gang.

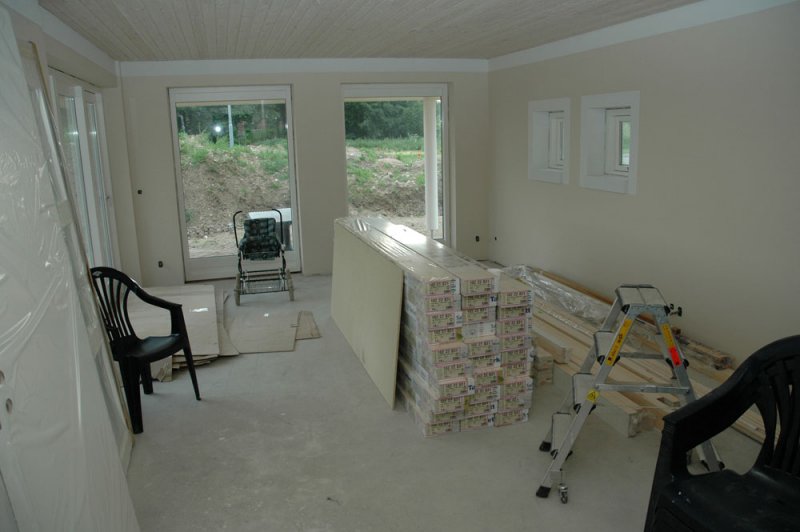

Malerarbejde pågår.

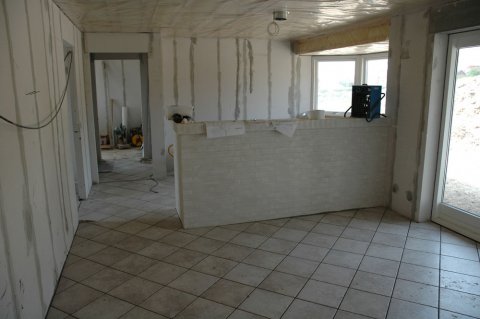

Medbyg er godt igang, vi har nu lavet lofter og vægge. Parket ligger klar.

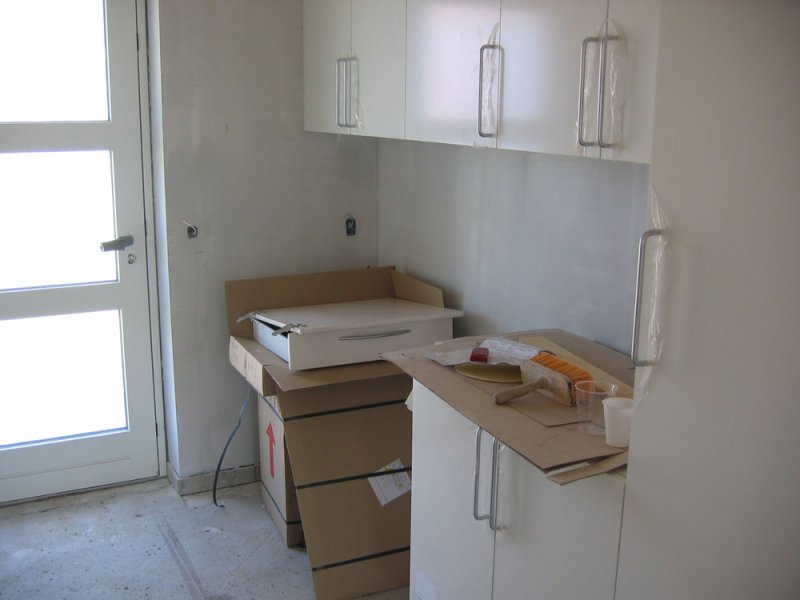

Køkkenet mangler nu kun hårde hvidvarer.
Hvidevarer er leveret og sat på plads. Alt er selvfølgelig i rustfrit stål så vi har noget at gå og pudse på.
Spejle er opsat.

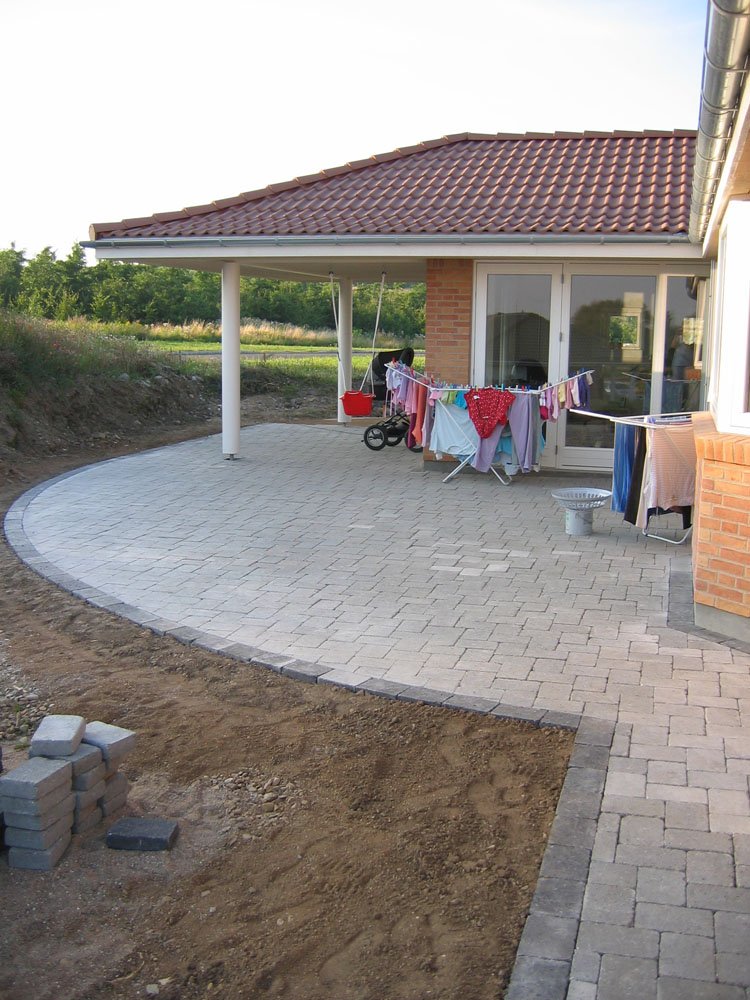

Vi er flyttet ind og nu er der endelig tid til lidt afslapning. Hængekøjen hænger perfekt mellem søjlerne på vores overdækning.

Der skal jo også ryddes op efter et byggeri. Her fjernes overflødigt jord fra grunden.
Det hårde slæb omkring belægninger er nu igang. Rasmus og Trine synes det er sjovt at prøve.

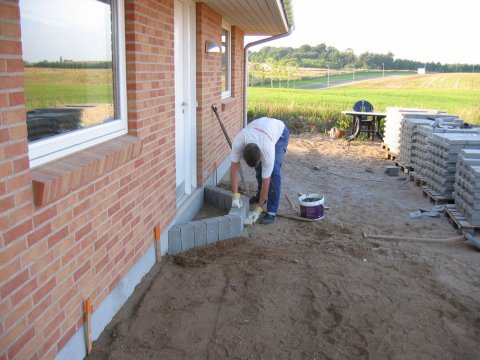

Der mangler lige et par små trin ved dørerne. Laves i 45° vinkel som karnap.
En af de færdige terasser. Det kommer til at koste en formue i diamantskiver for at lave alle de buer.

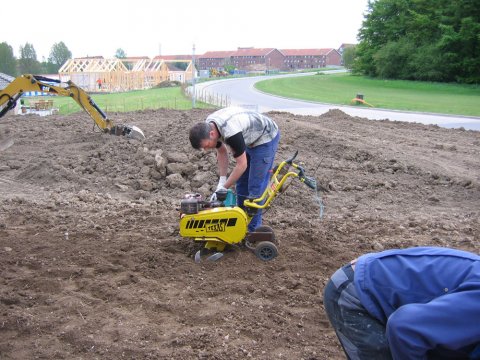

Det er ikke til at skaffe anlægsgartnere så vi må selv igang med at lave græsplæne.

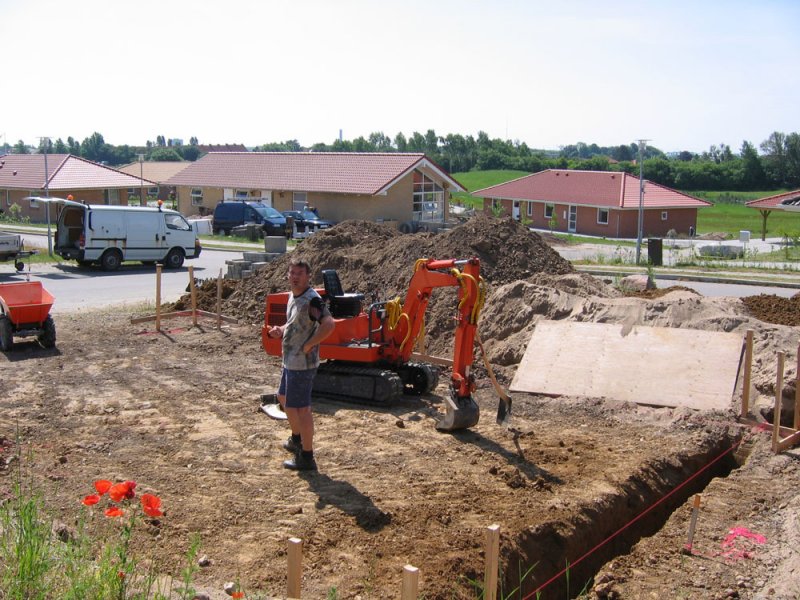

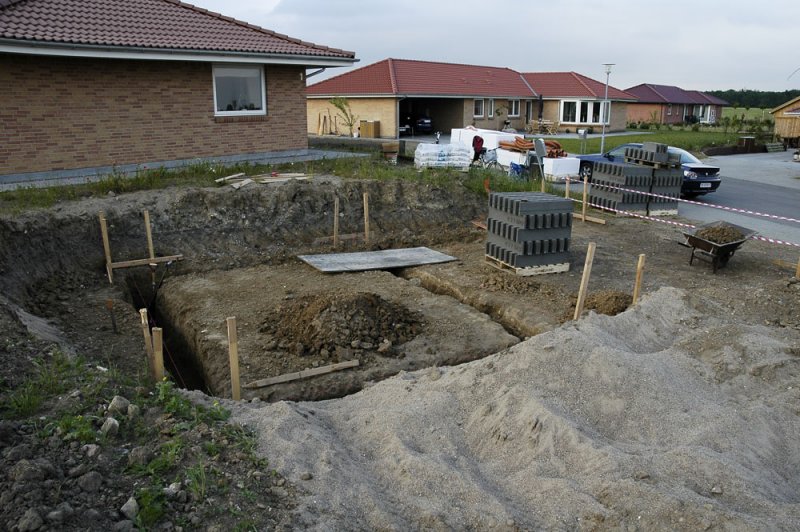

Byggeri af carport slår igang. Her graves fundament til isoleret værkstedsrum.
En del af forhaven er klar til såning.
Render er klar til fundament - funda og legablokke står klar.
Sidste finish før plænesåning.
Så er fundament og 6 galv. stolper er støbt med ned.
Beton blandes til gulv.
Vi støber gulvet armeret og på 150 mm Styrolit.
Rejst Garage...

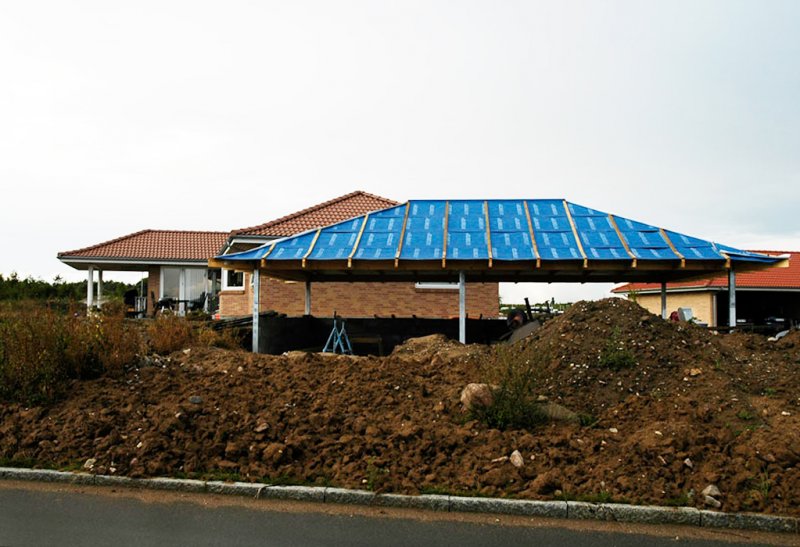

Fint blåt undertag.
Det skal blive en fornøjelse at se når her engang bliver grøn plæne.
Minigraver lejet til det grove arbejde inden flisebelægning omkring garage.
Wauw græsset er kommet sig fint og er tæt og grønt.
01.08.2007 - Trapper er opbygget over sommerferien i bred og buet stil.
21.10.2007 - Indgangsparti er færdigt med lys, skærver og lidt beplantning.
21.10.2007 - Et par frugttræer i den nysåede plæne. Æble og blomme er podet med 3 slags frugter på hvert træ.
21.10.2007 - Palmer i haven har længe været en drøm - 2 små hørpalmer til en start.
